生產計劃的考慮要素——生產排序(4)

時間:2024-09-20    作者:逄振    點擊:

在計劃生產、訂單生產類型的產業中,不論其產品品種或生產批量大小,都面臨著生產負荷、生產排序以及輸入輸出控制的問題。

生產排序的第一種方式是FCFS(點擊查看)《生產計劃的考慮要素——生產排序(1)》;生產排序的第二種方式——SPT(點擊查看)《生產計劃的考慮要素——生產排序(2)》,生產排序的第三種方式——EDD(點擊查看)《生產計劃的考慮要素——生產排序(3)》。今天筆者繼續給大家介紹生產排序的第四種方式——CR。

CR(關鍵比率),即選取最小比率作業。比率是指到預定日期剩余的時間和剩余的加工時間之比。

舉例:CNC加工中心生產排序范例

XX精密加工廠,生產管理計刻員依客戶訂單要求,對作業中心等候加工的6項作業進行排序。

下表為加工時間與預定完成日期:

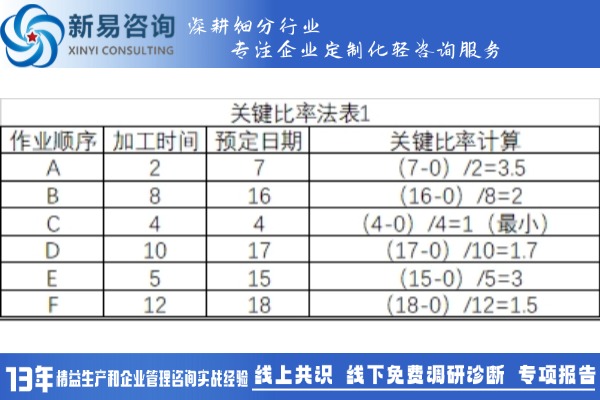

生產管理計劃員按照規則 CR進行排序分析,如下表:

未命名(4) (1).jpg

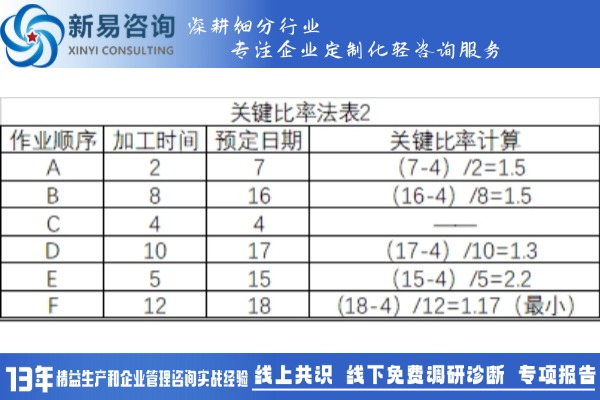

由上表可知在第4天C完成,繼續分析

未命名(4) (2).jpg

由上表可知在第16天C、F完成,繼續分析

未命名(4) (3).jpg

由上表可知在第18天C、F、A完成,繼續分析

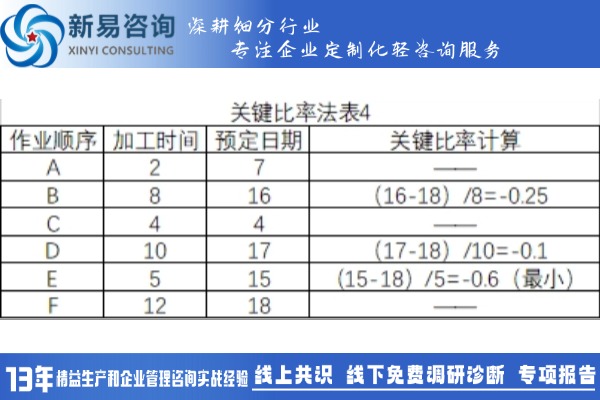

未命名(4) (4).jpg

由上表可知在第23天C、F、A、E完成,繼續分析

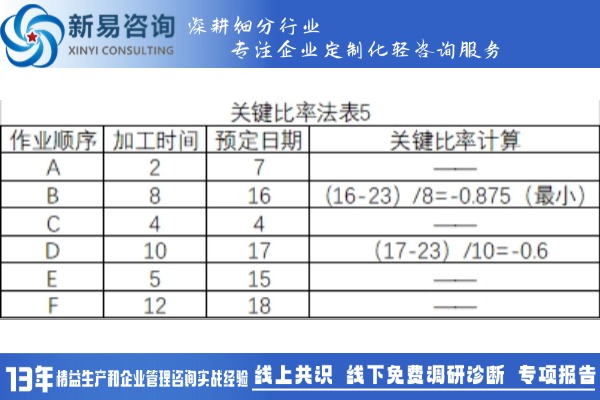

未命名(4) (5).jpg

通過表1~5可知以CR法排序的作業順序為C-F-A-E-B-D,時效性評價指標值如下:

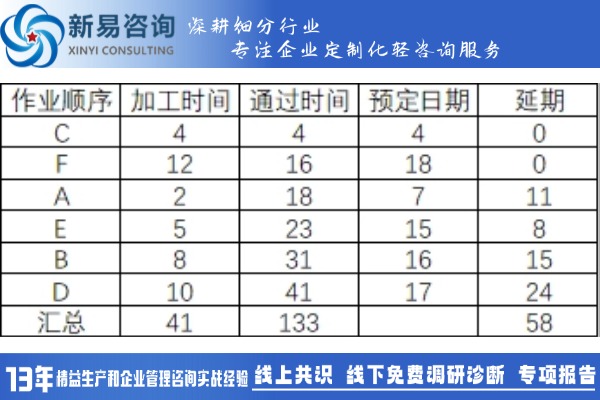

未命名(4) (6).jpg

平均通過時間:133/6=22.17天;

平均延期天數:58/6=9.67天;

時間跨度是41天,加工中心內作業平均數:133/41=3.24。

第四種CR排序方式就介紹到這里,生產計劃的其他考慮要素,關注筆者,詳見續文。

  新易咨詢?nèi)诤稀皷|方管理哲學,現代管理科學,成功管理實踐”三位一體?!爸袑W為體,西學為用”,依托多業態的中國百強企業管理實踐基地,協同近百位管理專家與咨詢顧問團隊,以自身卓越的咨詢實戰能力,為企業戰略梳理、組織運營、精益管理、市場營銷人力資源、領導力執行力等提供全套解決方案及落地咨詢,致力于中國成長型企業的持續盈利!
上一篇: 上一篇:假期后的高效承接
下一篇: 下一篇:企業管理者如何發揮自己的管理特質,提升自身的管理魅力?
本站原創內容未經許可不得復制、轉載或者摘編,違者必究!
138-1110-4005
點此立即搶占限量名額 >>
